立达园区

 Rieter International Headquarters in Winterthur, Switzerland

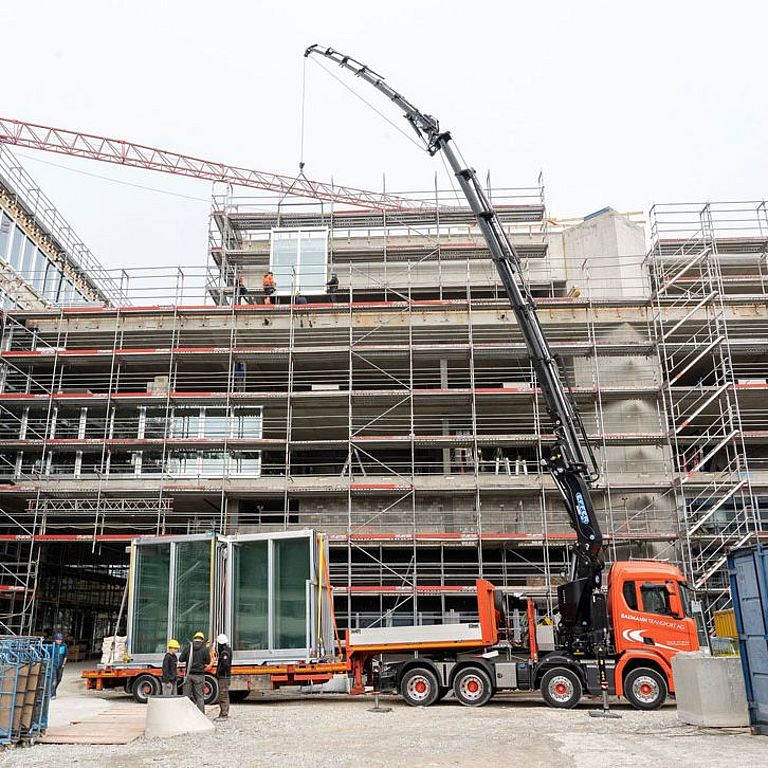

立达董事会已于2021年5月批准启动立达园区项目。立达园区位于温特图尔,由客户与技术中心以及行政大楼构成。新项目将为立达创新战略的实施以及技术领导地位的提升发挥重要作用。立达园区于2021年9月8日奠基,2022年11月3日举行封顶仪式,并计划于2024年投入使用。

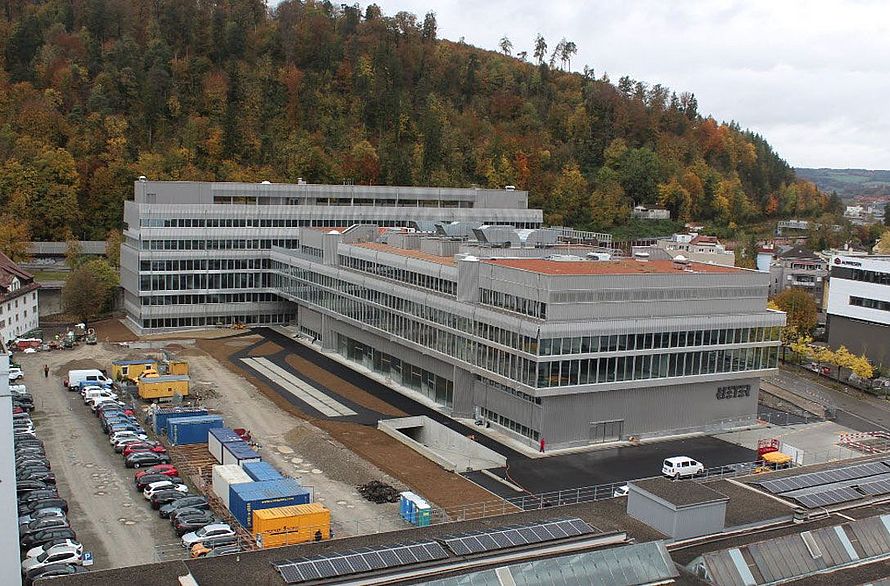

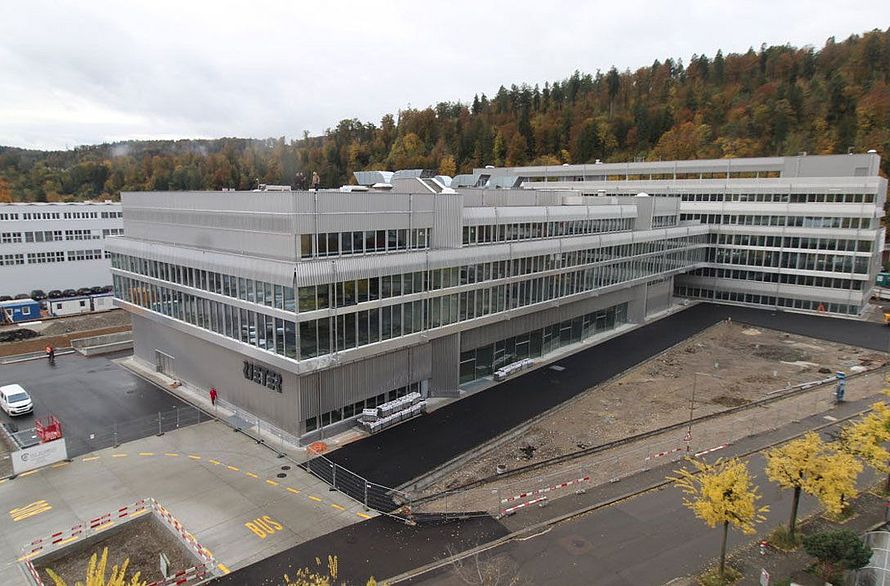

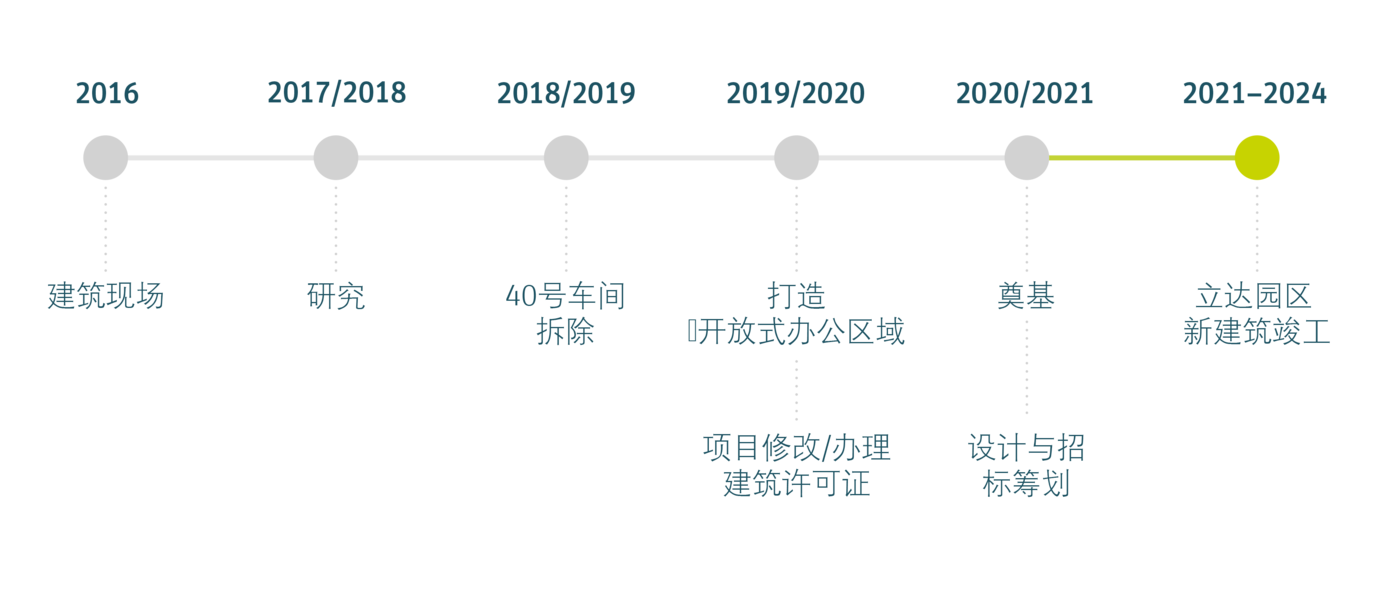

里程碑

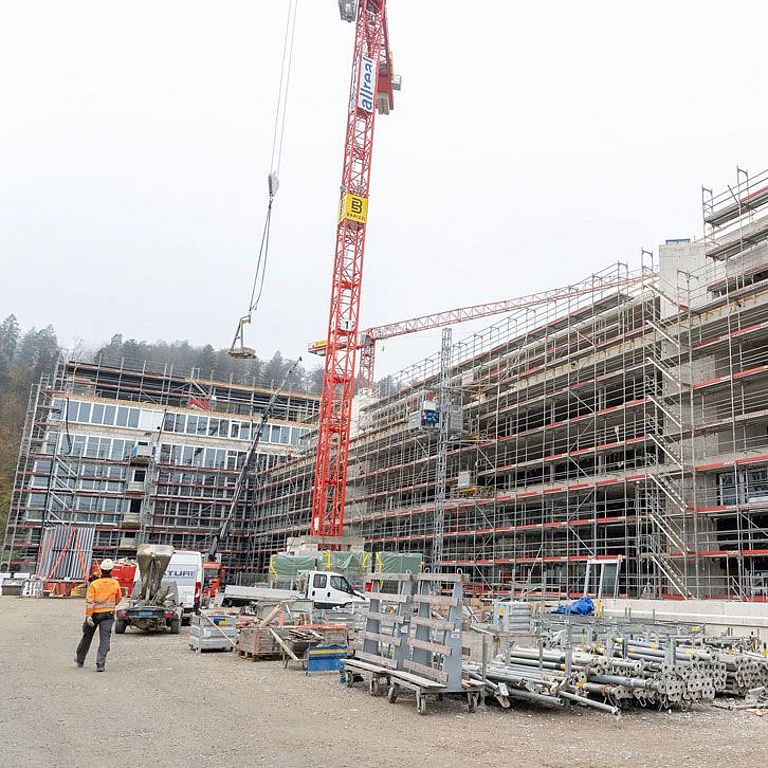

立达园区图片

  • 700个工位

    总容量

  • 约14 000平方米

    地块面积

  • 约31 000平方米

    建筑面积

  • 约125 000立方米

    建筑容积

  • 用于获取地热的

    取热管

  • 约1 300平方米

    房顶的光伏系统

设计与招标筹划

到2021年中期,设计与招标筹划工作已经完成,其中占施工成本约80%的几个重要工程的合同均已完成招标并签约。待土方开挖工程开始后,还将建造用于获取地热的地热管。结构工程将于2022年1月启动。

打造开放式办公区域

立达与办公建筑专家合作,开发了一种符合公司需求的现代空间概念。这种概念设想了一种开放式办公区域,并隔出若干内部会议室、小组讨论室和单人办公室。此外,还包括若干室外会议室和董事会会议室。

项目修改/办理建筑许可证

根据立达董事会批准的2019年度施工项目,共邀请四家总包商在六个月内提交投标。不过,此后又委托中标的公司在成本、质量、灵活性和功能方面对项目进行了修改。修改后的项目经过详细审核后获得批准。

2020年5月,温特图尔市议会为立达颁发了立达园区项目建筑许可证。

40号车间拆除

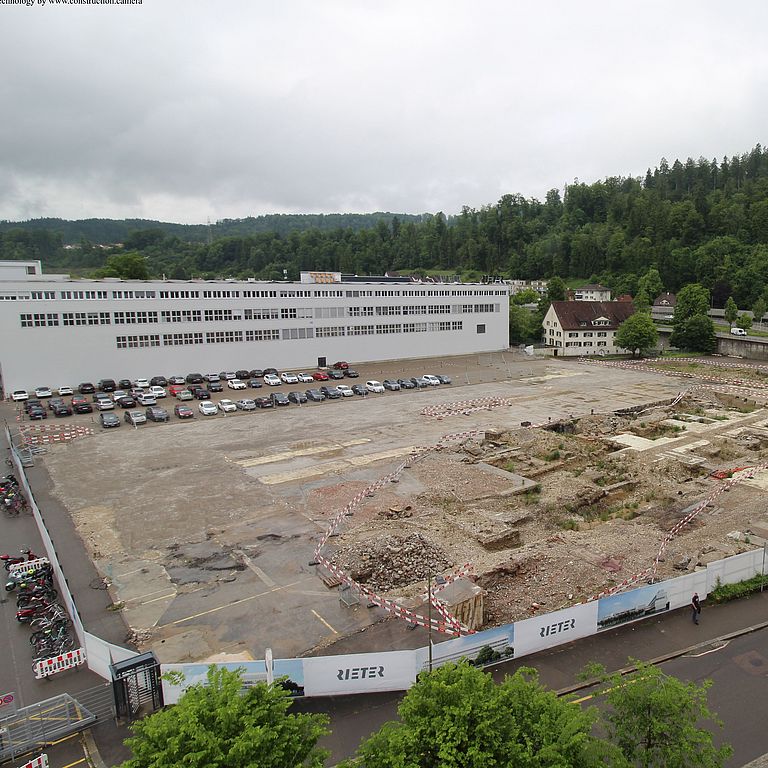

温特图尔市议会于2017年10月颁发了40号车间(WH40)的拆除许可证,该建筑于2018/2019年被清理和拆除。WH40前面的停车场也进行了遗址挖掘。完成上述工作后,拆除项目启动。2020年结束。同时对附近受拆除工作影响的40号办公翼楼(BT40)进行了恢复。立达园区土方挖掘工作的前提条件已满足。

研究

从2017年底到2018年初进行了项目研究,以确定立达新园区的最佳开发方案。这包括可行性研究和成本估算。该研究于2018年年中结束,评估小组建议可进一步开展该项目。 2018年7月5日,立达董事会做出基本决定,允许对拟建的中标项目进行修改,即不再新建会议大厅。必须控制目标成本,并保证功能性和灵活性。

在此基础上,立达董事会于2018年9月6日对初步设计和建筑项目的实施、审批流程和部分招标内容进行了批准。
